杨凌国际农业科技图书博览中心项目何时动工?

融法企成
2025-09-22 15:31
点击数:

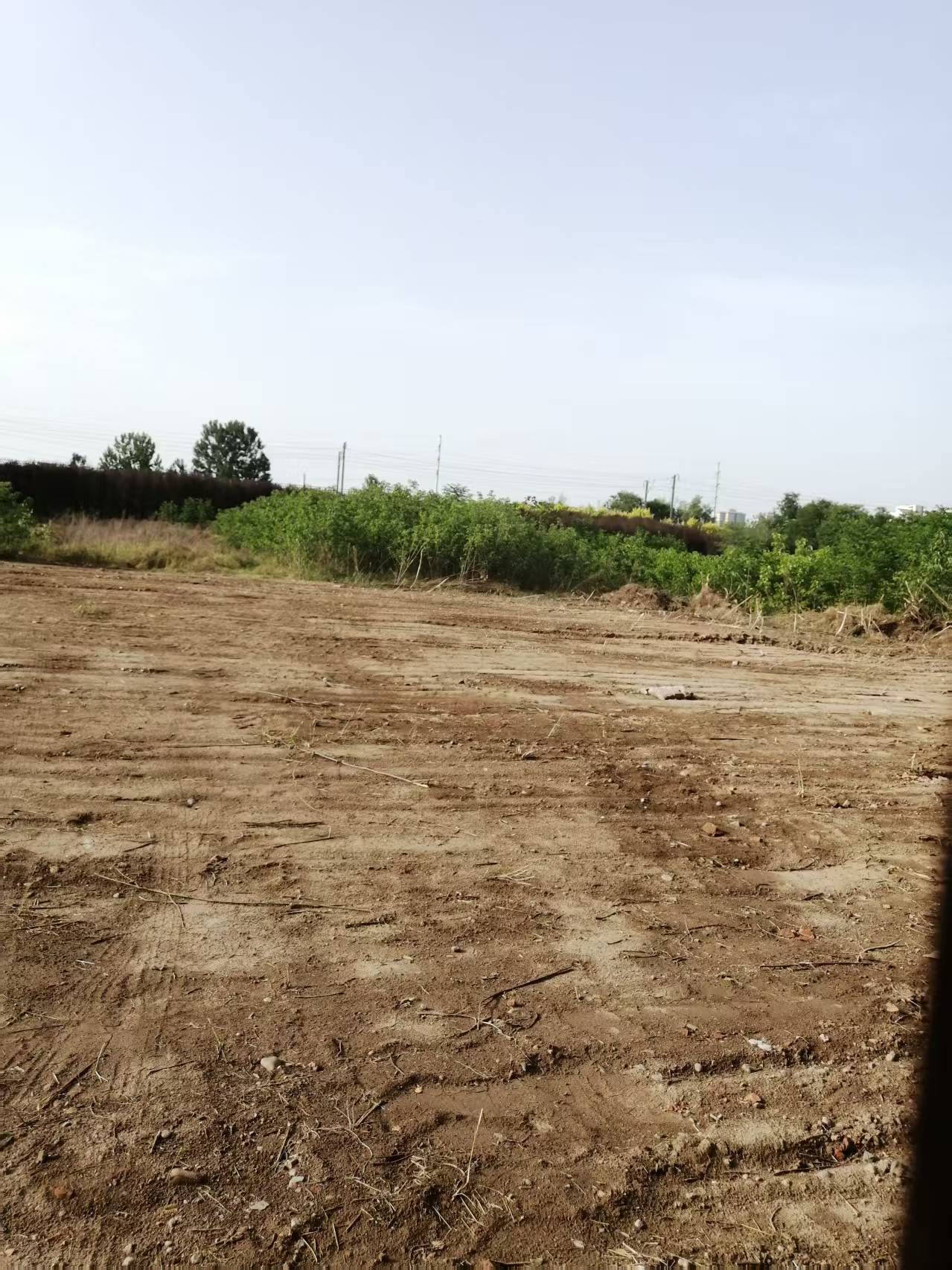

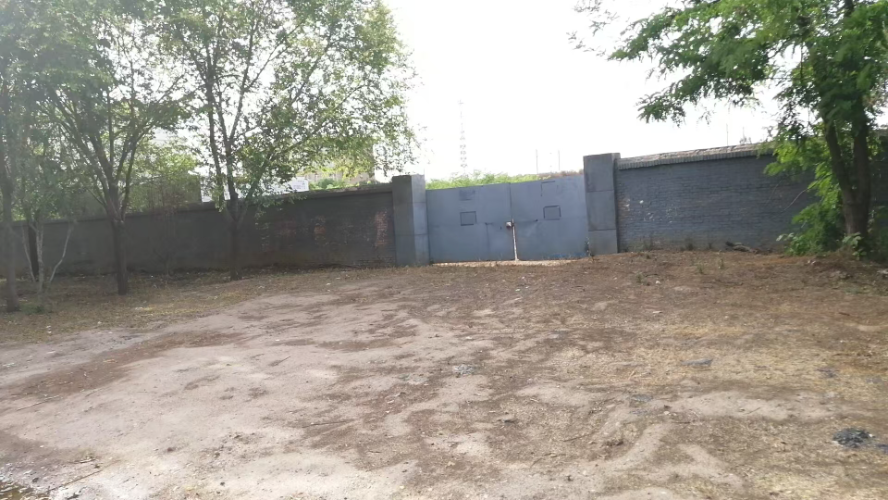

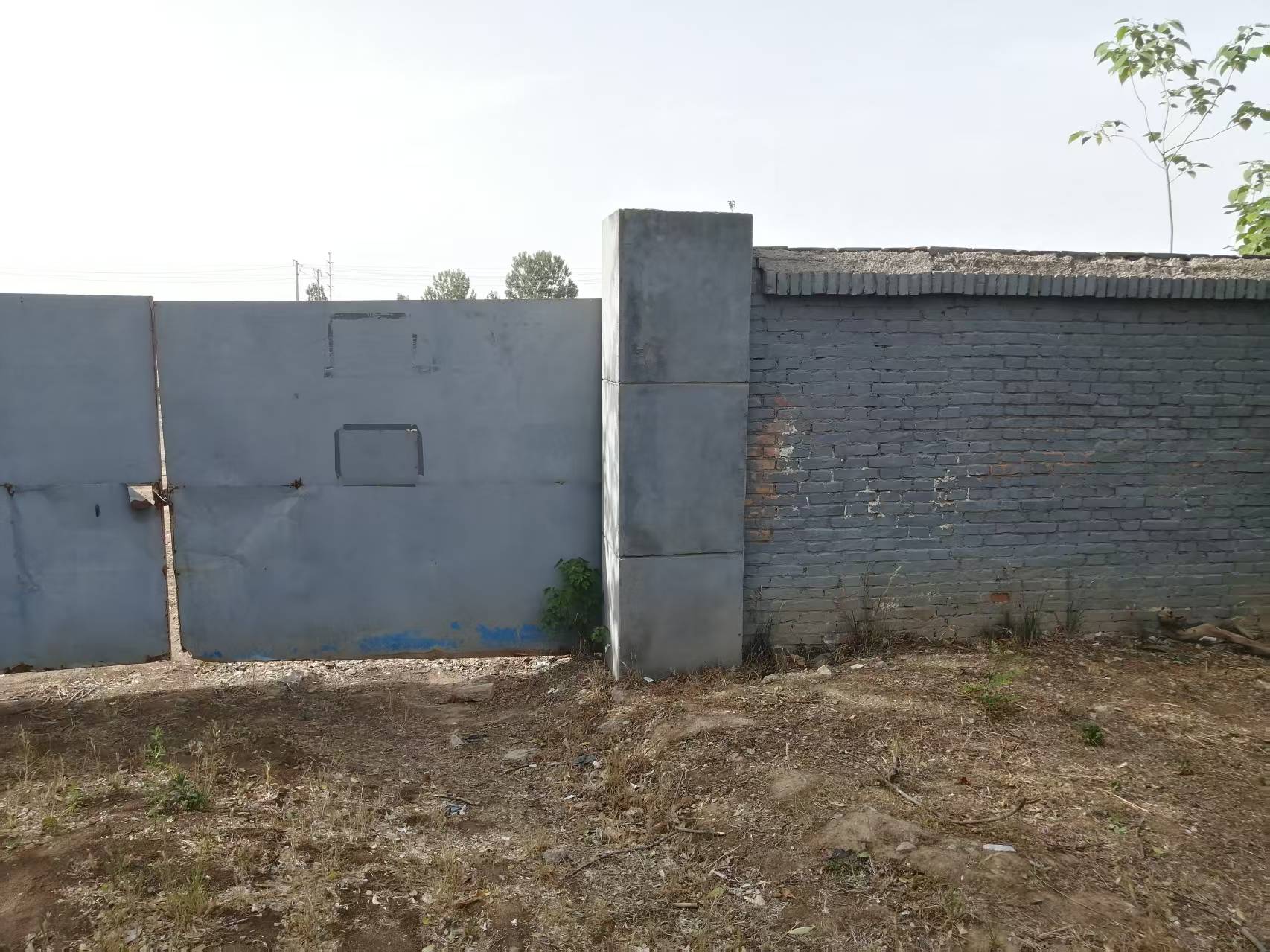

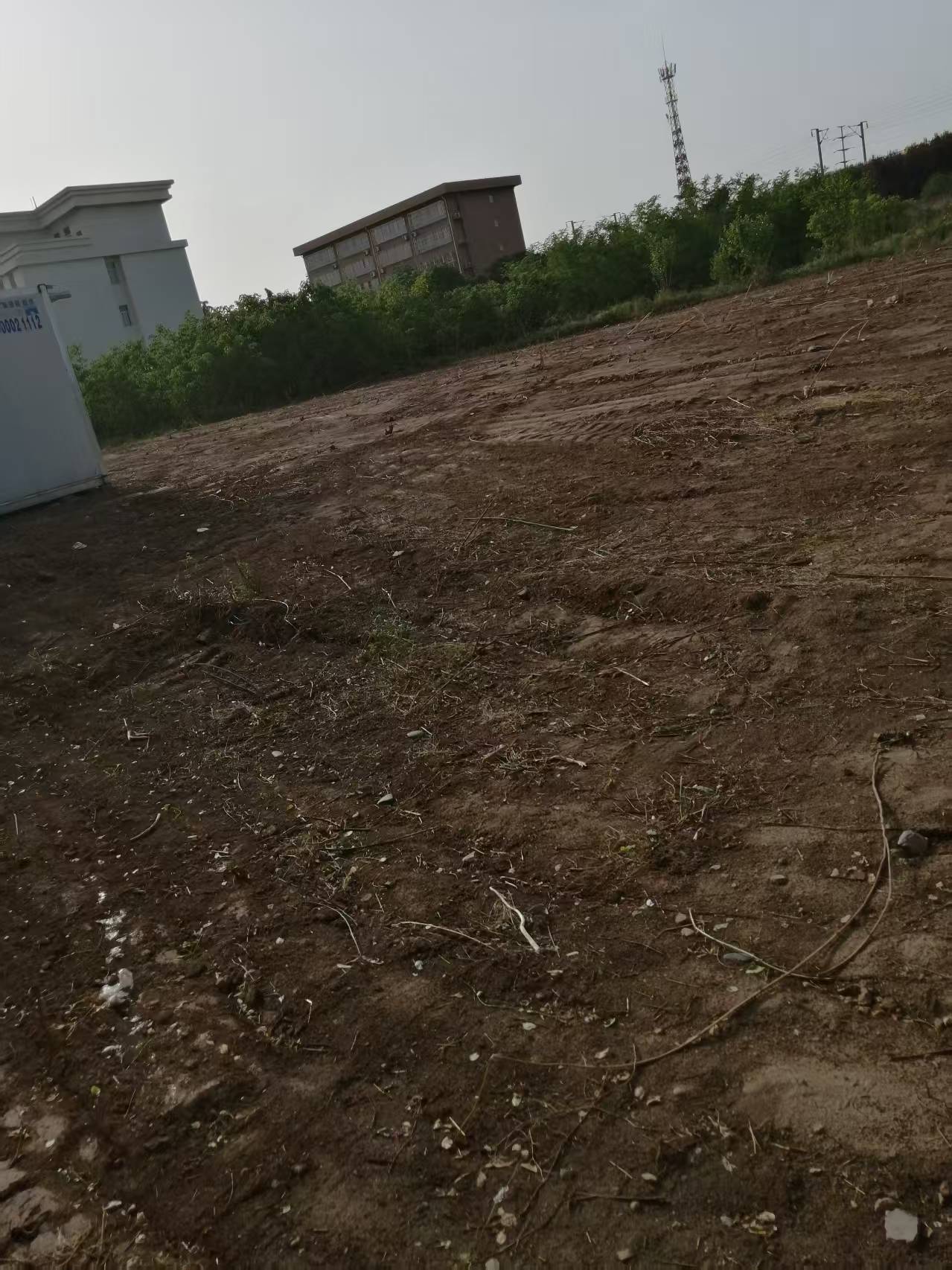

据杨凌示范区管委会官网信息,2022年12月8日杨凌国际农业科技图书博览中心暨航天农业教育基地项目举行了奠基仪式。但之后数年该项目纹丝不动。直至2025年2月8日,建设单位陕西新华出版传媒集团公司公开进行招标,对该项目的设计工作才进行招标活动。截至目前,项目所在地还是没有要施工的痕迹。请问:该项目目前进展如何?预计何时能动工?

[此内容为网友反映问题,不得转载。]
[如需回复网友留言,请将调查结果加盖公章后传真至029—85257538,并将电子版回函发至2425048306@qq.com。联系电话:029-85258414。]
·
·
·
已受理 2025-09-24 09:14
已转交 2025-09-29 16:30
已反馈 2025-10-10 10:53
已反馈 2025-10-10 10:53
您的留言相关部门已办结反馈,感谢对西部网《民生热线》的支持!
已反馈
杨凌国际农业科技图书博览中心项目何时动工?部门回应
杨凌示范区
2025-10-10 10:53

杨凌示范区广播电视新闻出版局回复:您好!您的留言收悉。接到反馈后,我局工作人员立即与项目建设单位沟通核实,现将有关情况回复如下:

杨凌国际农业科技图书博览中心项目建设单位为陕西新华出版传媒集团有限责任公司。目前,该项目已完成立项审批、土方清运、文物勘探、设计招标、临水和配电工程接入等工作。受当前市场环境低迷、开发前景不明朗及经济效益存在较大不确定性等客观因素影响,建设单位从风险控制角度出发,暂缓该项目建设工作。

下一步,我单位将持续跟进项目进展,积极推进项目早日动工。

感谢您对我们工作的关注和支持,欢迎您多提宝贵意见建议!
