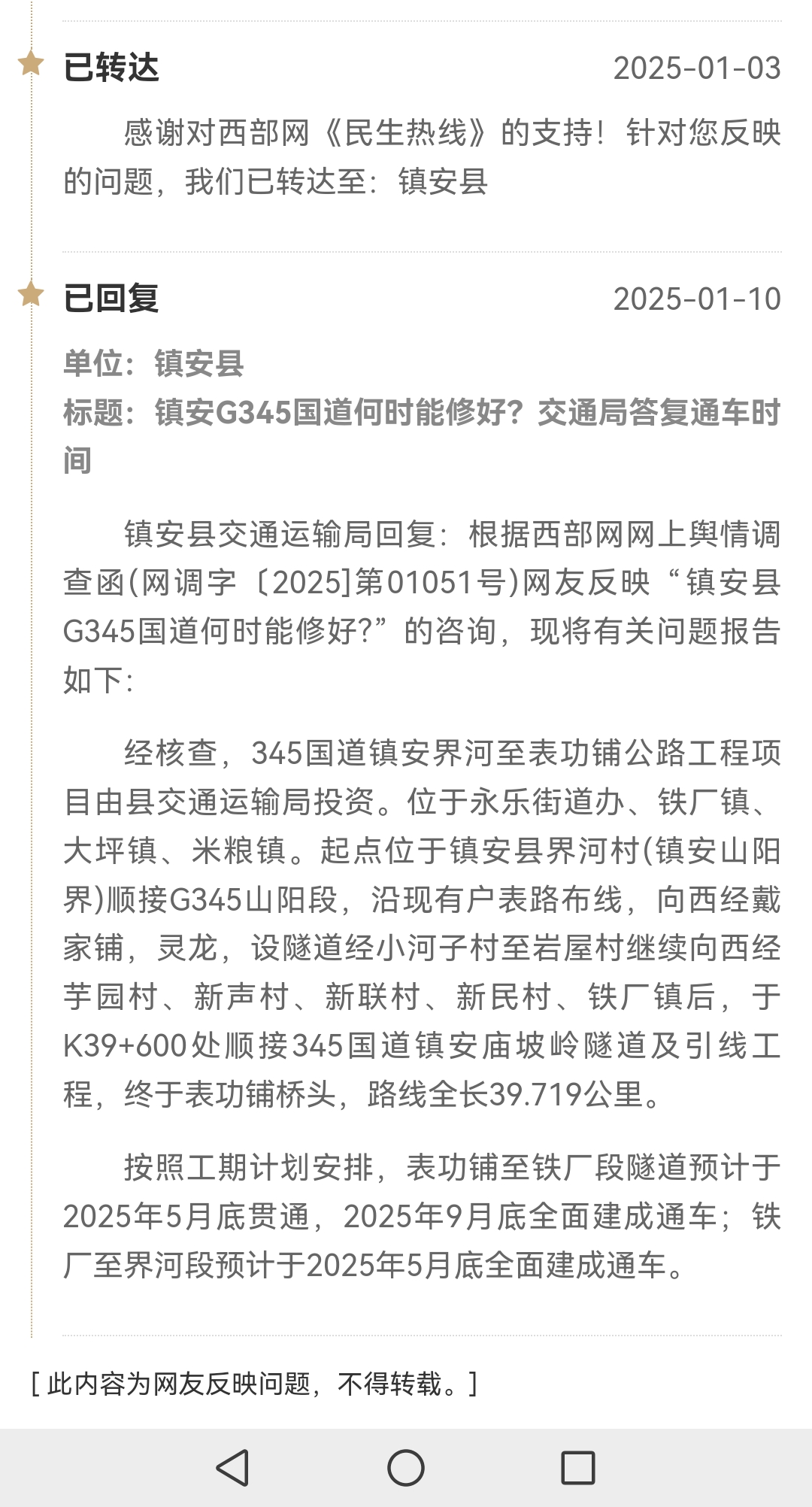

镇安县交通运输局回复:针对西部网网友“我是村民”反映“镇安县表功铺到铁厂段G345 国道何时建成通车?我们老百姓很关注这条新修的国道,年初时镇安县交通运输局答复2025年9月底通车,可现在都11月了还是未通车。这条国道修建时间太长了,给我们百姓带来了很多不便,恳请有关部门答复准确无误的通车时间”我局高度重视:第一时间安排专人进行调查,并要求项目管理处全力配合,现将调查处理情况回复如下:
首先,对G345国道表功铺至铁厂段未能按原计划于2025年9月底通车,我们深表歉意。
一、项目基本情况
该项目为我县重点交通工程,分两期实施:一期工程自表功铺大桥至山海村村委会,全长3.90公里,于2020年8月开工建设;二期工程自山海村村委会至铁厂镇庄河村,全长6.385公里,于2022年9月开工建设。建设期间,表功铺至铁厂镇段车辆继续由原路线Y311城灵路通行。
二、工期延误原因
项目自启动以来,积极推进建设,由于受到疫情、地质灾害及隧道地质条件复杂等多重因素影响,施工难度大,导致整体施工进度较原计划有所推迟。
三、下一步工作计划
目前,我们已加大施工力量投入,优化施工组织,在确保工程质量和施工安全的前提下,全力追赶工期。具体通车时间将根据实际施工进展,及时向社会公布。
我们深知该路段对群众出行的重要性,将持续加强工程监管,力争项目早日建成通车。感谢网友对镇安交通事业的关心与支持!
特此回复。
