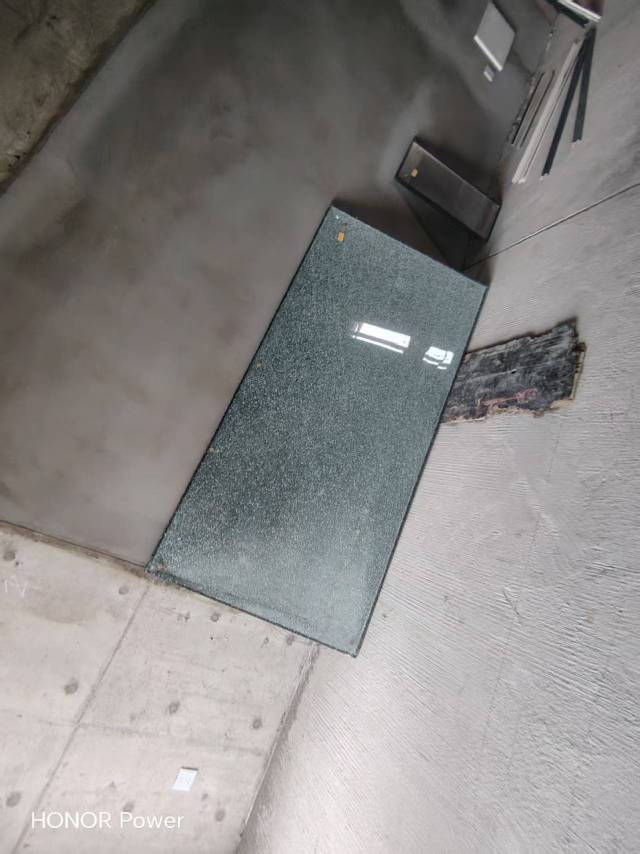

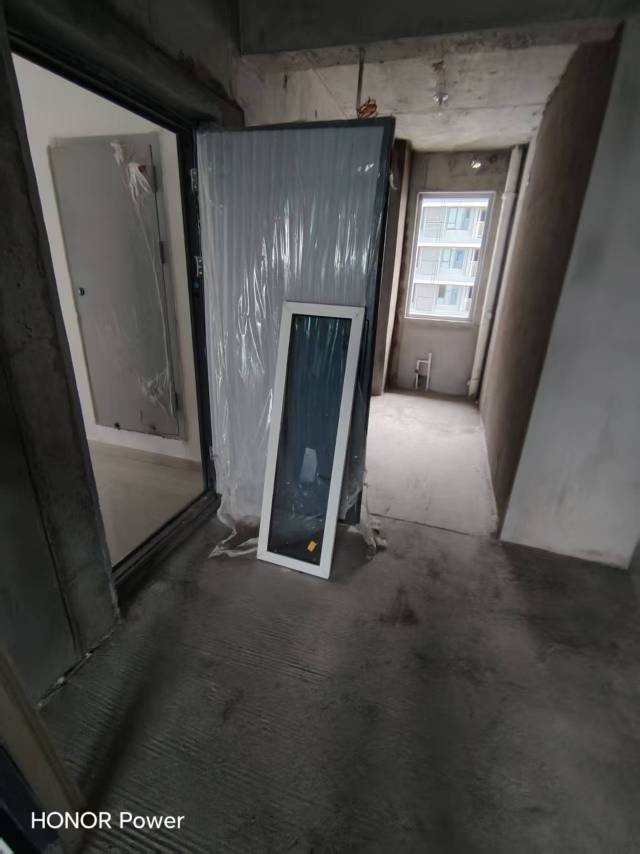

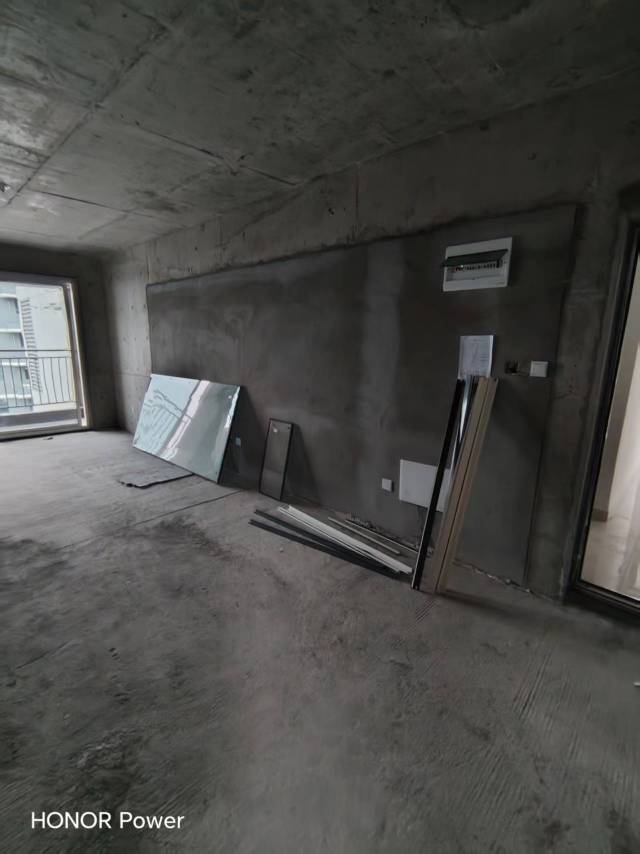

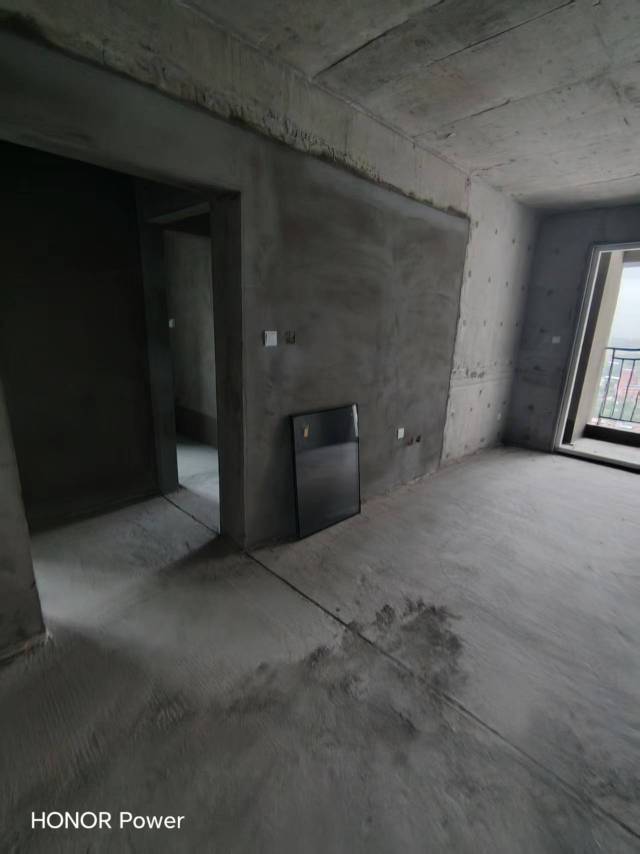

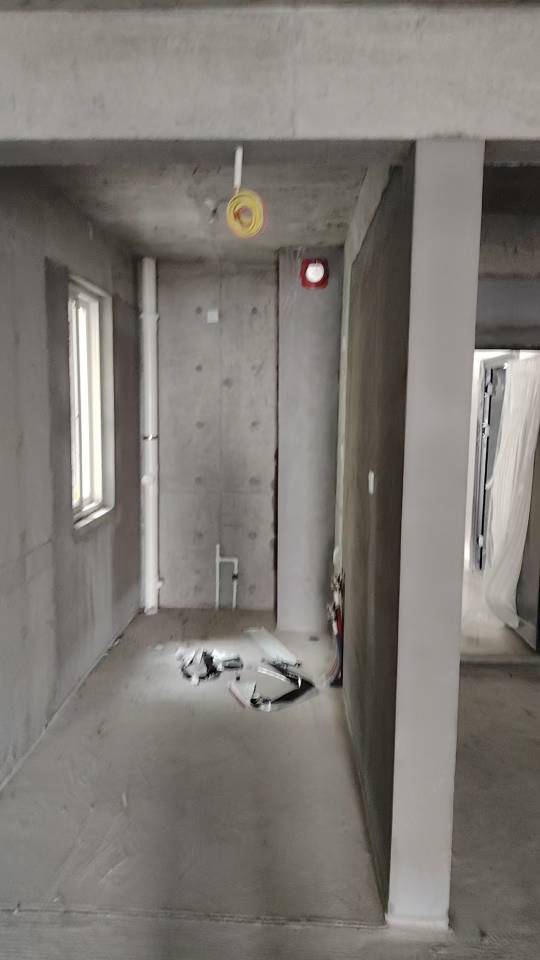

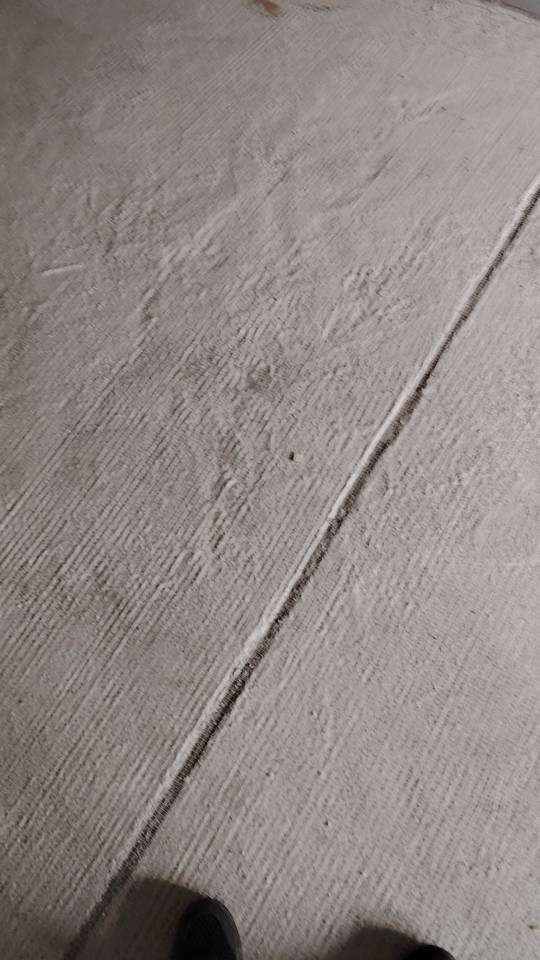

我是高陵区蓝湖九郡四期书香和苑小区业主,到了交付时间,小区还有好多工人在施工,绿化不达标,消防不达标,外墙没有完工,天然气管道没有,弱电没有,电也没有,房子里面大小便也不清理。希望相关部门督促解决,尽快交付。
西安市高陵区住房和城乡建设局回复:政府办转办的西部网网上舆情调查函(网调字[2025]第07003号)关于蓝湖九郡四期的投诉留言,我局已收悉,现将调查处理情况答复如下:
一、基本情况
网民反映嘉园蓝湖九郡四期项目交付问题。
二、调查处理情况
经调查,嘉园蓝湖九郡四期项目已开发楼栋为61#、62#、57#、58#、56#、59#楼,61#、62#楼,合同约定2024年10月 31日交付,57#、58#楼合同约定2025年6月30日交付,56#、59#楼合同约定2026年6月30日交付。目前61#、62#、57#、58#楼主楼已施工完成,正在办理验收手续,暂不符合交房条件,如开发商向业主交付该房屋,业主可以拒绝收房。我单位已督促开发商加快验收手续办理,取得竣工验收手续后交付业主。关于延期交房的违约责任问题,严格按照商品房买卖合同约定执行。
