韩城市金城街道办事处回复:贵单位转办的网调字〔2026〕第08028号舆情件《关于网友反映“中汇城南锦绣小区1单元屡次延期交房”的情况》已收悉。我街道第一时间对接项目建设单位核实相关情况,现将具体事宜回复如下:
一、项目基本情况及舆情问题核实
中汇城南锦绣小区项目坐落于金城街道,为安置房项目,由韩城市中汇房地产开发有限责任公司负责开发建设。该项目4号楼已于2026年5月按期顺利交房;1号楼因施工期间多项客观因素叠加影响,交房时间予以调整;对于网友反映开发商是否有资格收取大修基金问题,我街道第一时间与开发商沟通,经了解,开发商收取的费用为整体配套费用,不属于大修基金。
二、房屋延期交付主要原因
经核查开发企业、施工单位施工台账及现场实际情况,1号楼延期交房核心原因如下:
(一)中高考施工管控影响进度
每年6月中高考期间,根据城区施工管控相关规定,辖区内建筑工地需全面停止噪声类施工作业,项目阶段性施工被迫中断,对整体施工工期造成直接影响。
(二)极端阴雨天气延误施工
本年度夏季多雨,暴雨、连续阴雨天气频发,导致项目室外施工、部分室内配套工序无法正常开展,有效施工工期大幅缩减,工程进度进一步滞后。
(三)严控工程质量审慎施工
为杜绝赶工期降标准、保进度轻质量的问题,项目始终坚持质量优先原则,对各分项工程严格落实验收标准,稳步推进施工工序,以扎实的工程质量保障业主合法权益,因此适度延后了交付时间。
三、当前项目核查及施工进展情况
收到相关舆情后,我街道安排专人第一时间约谈开发企业、施工单位项目负责人,全面核实工程难点、施工进度及业主关切问题。

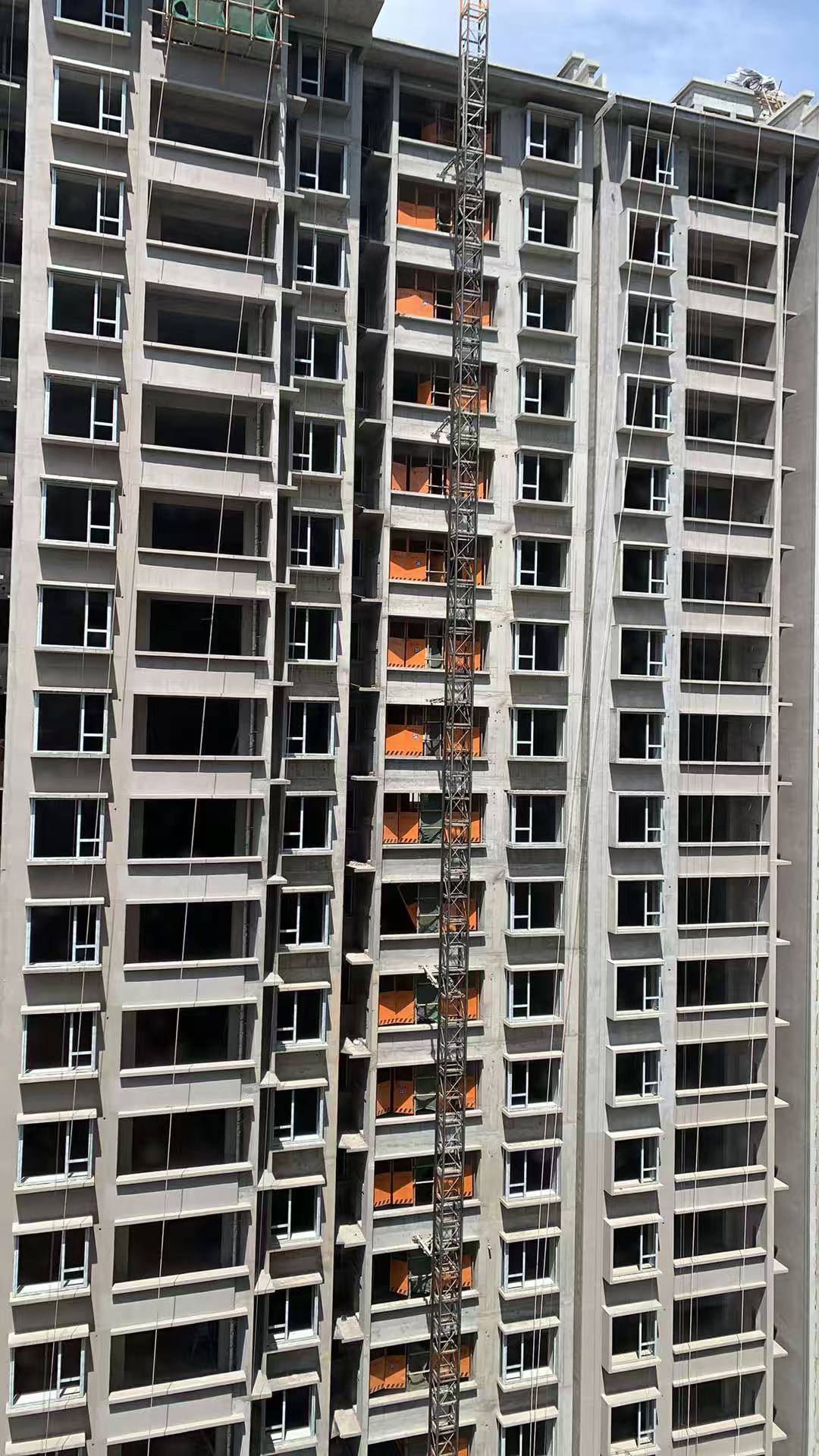

截至目前,1号楼主体工程已全部完工,室内外装饰装修、水电管线安装、消防配套设施等剩余工程正在有序推进。项目现场已增派施工人员、调配机械设备,整体施工状态平稳有序。
四、后续整改及推进工作措施
(一)明确交付时限,压实履约责任
经我街道督促协调,开发企业明确承诺:中汇城南锦绣小区1号楼预计2026年10月中旬达到交房标准,正式向业主交付。街道将全程跟踪督办,确保交房承诺如期兑现。
(二)倒排施工工期,提速工程建设
督促开发及施工单位细化施工计划、倒排工期节点,持续加大人力、物力、设备投入,抢抓有利施工天气,在严守安全生产、工程质量底线的前提下,全速推进剩余工程收尾工作。
(三)强化资金监管,保障项目落地
协调相关职能人员强化项目专项资金监管,确保建设资金全部专款专用、足额用于项目工程建设,杜绝资金挪用问题,为项目顺利竣工交付提供资金保障。
(四)建立通报机制,主动回应民情
安排专人常态化驻场督查项目施工进度,定期梳理工程进展情况,及时向小区业主、社区居民公开公示施工动态,主动回应群众诉求,做好政策及施工情况解释工作。
(五)畅通沟通渠道,化解群众矛盾
督促开发企业设立专项咨询接待岗位,安排专人负责业主咨询、诉求登记及问题答复工作,快速响应业主合理诉求,杜绝因信息不对称引发邻里纠纷、信访矛盾。
下一步,我街道将持续紧盯项目建设全过程,压实开发企业主体责任,全程跟进工程建设、工期推进、交房落地等各项工作,全力保障1号楼早日交付业主使用。衷心感谢西部网对我街道工作的监督与支持!
