西安绿地国港新里城二期延期交付 未说明赔偿事宜

用户_PFlyR1
2026-06-12 09:16
点击数:

我是一名绿地国港新里城二期的业主,针对房屋延期交付赔偿问题,整整两年时间地产没有给出明确答复和处理。请求相关部门督促地产按照《商品房买卖合同》约定,立即核算并支付延期交房违约金,履行合同义务。业主保留通过法律途径追讨逾期赔偿及维权产生的相关费用之权利。请于30日内书面答复赔偿方案。

[此内容为网友反映问题,不得转载。]
[如需回复网友留言,请将调查结果加盖公章后传真至029—85257538,并将电子版回函发至2425048306@qq.com。联系电话:029-85258414。]
·
·
·
已受理 2026-06-12 17:16
已转交 2026-06-16 16:56
已反馈 2026-06-24 16:50
已反馈 2026-06-24 16:50
您的留言相关部门已办结反馈,感谢对西部网《民生热线》的支持!
已反馈
西安绿地国港新里城二期延期交付赔偿事宜 部门回应
西
西安浐灞国际港
2026-06-24 16:50

西安浐灞国际港宣传文体局回复:贵单位于6月16日,转发我委关于“绿地国港新里城二期房屋延期交付赔偿”等情况的舆情调查函(网调字2026第06082号)已收悉。我委高度重视,立即安排专人对线索进行核实,现将核实结果说明如下:

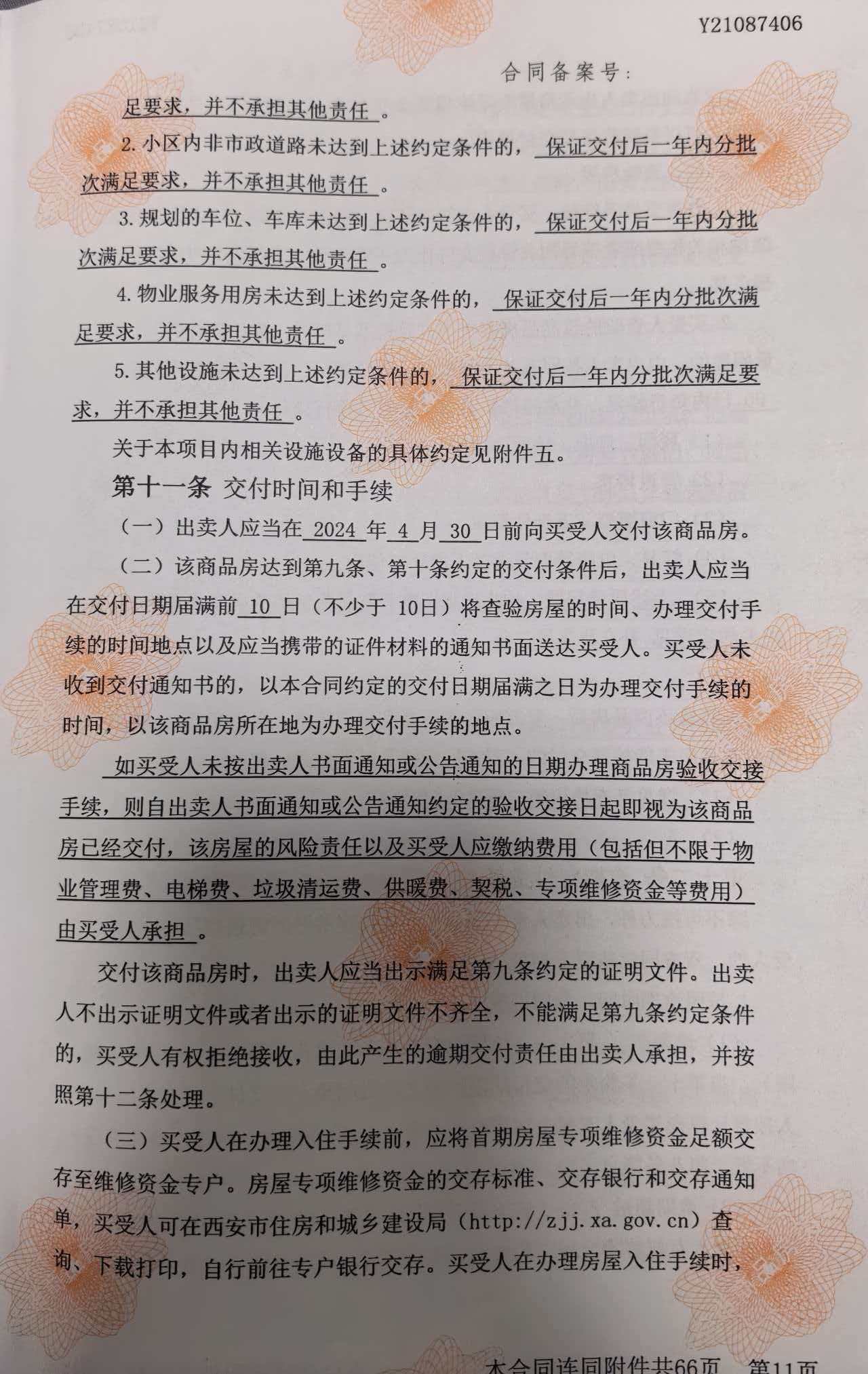

“绿地国港新里城二期房屋延期交付赔偿”的情况回复经区住建局反馈,绿地新里城二期项目由绿地集团西安兴港置业有限公司于2021年3月开发建设,项目占地175亩,共规划30栋楼2633套住宅,规划住宅建筑面积28.09万平方米。按照合同约定,第一批次26栋楼于2024年4月30日交付,第二批次4栋楼于2024年10月30日交付。因绿地集团整体经营困难,该项目总包单位在绿地集团其他区域项目存在结算纠纷,拖累本项目施工较慢,发生延期交付。经管委会和区住建局多次对总包单位和开发企业进行约谈,明确要求搁置争议保障项目建设进展。自2024年5月30日起,项目第一批次房屋分批向业主进行交付,自2025年1月10日起,项目第二批次房屋分批向业主进行交付。截至2025年8月18日,项目所有住宅楼栋已全部建成交付。

项目正式水已于2024年5月接通。在区住建局持续跟进协调下,正式电于2025年11月19日完成接通,“三网”于2025年8月29日开通,天然气于2024年10月已接通15栋楼,于2024年12月接通11栋楼,剩余4栋楼于2025年8月全部接通。项目已于2025年11月起正式供暖。项目所有住宅楼栋已于2026年3月13日取得竣工验收备案。

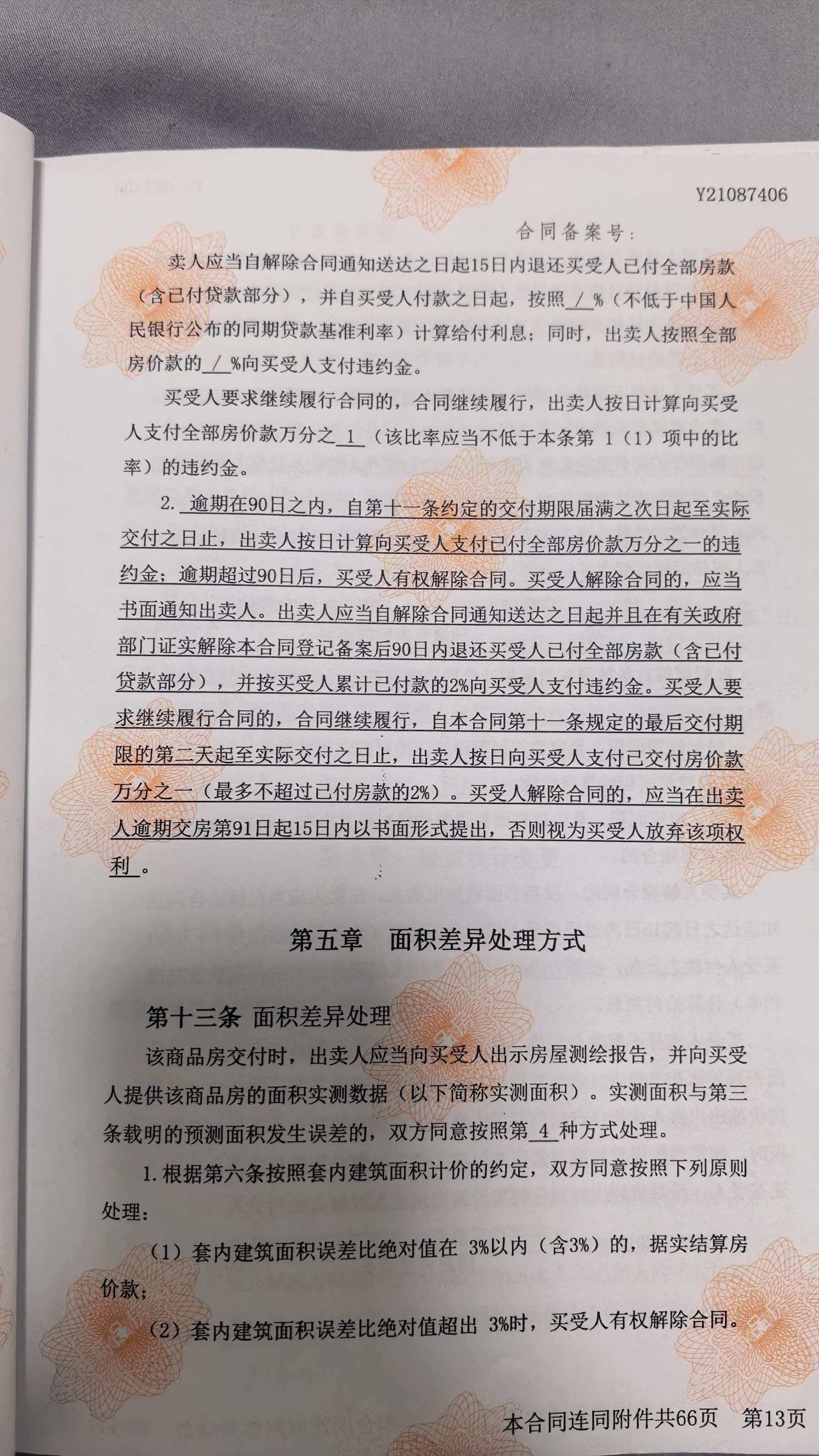

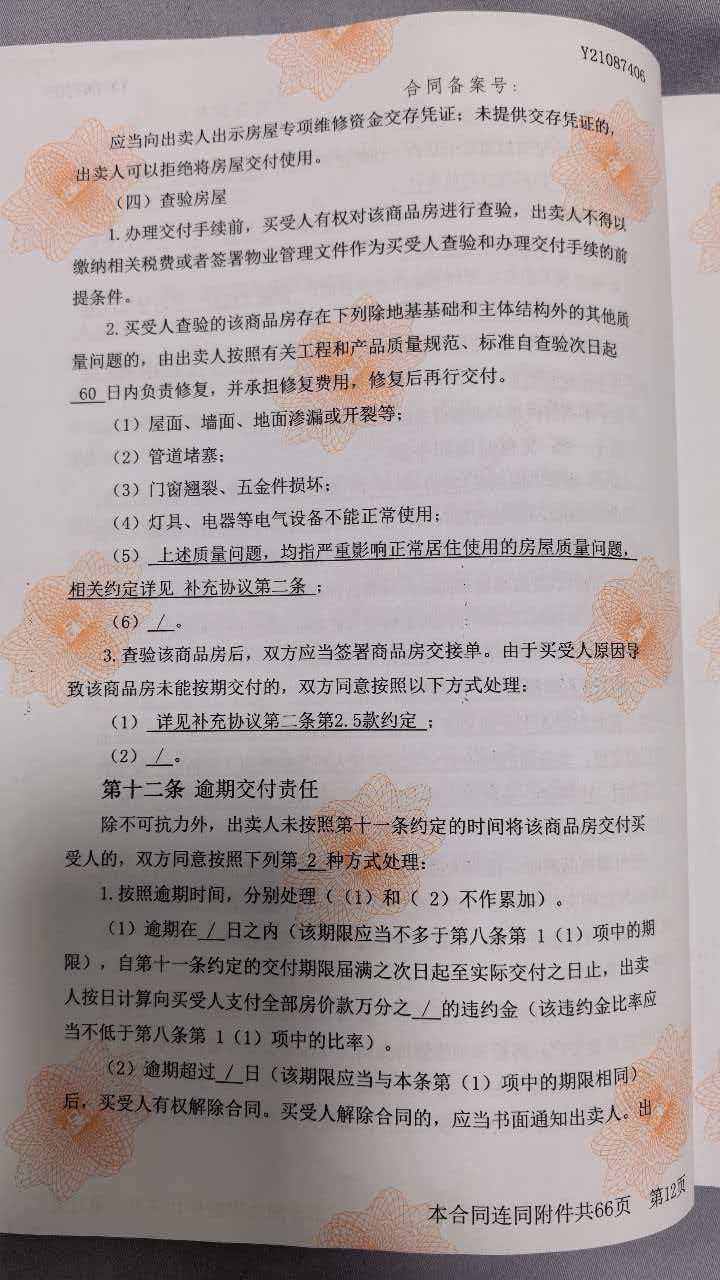

就延期交付产生的延期赔付问题,性质属于房屋买卖双方签订的房屋买卖合同约定范围内纠纷。区住建局已督促项目开发单位与业主友好协商,如经协商双方无法达成一致,建议购房人依据房屋买卖合同通过司法途径解决。

发表您的看法
网上昵称:
发言主题:
发言内容:
提交
跟帖留言

现在还没有评论!

更 多 0/0
我要留言
  • 密码登录
  • 验证码登录
  • 单位用户登录

登录

登录

注册账号

  • 新用户注册

注册

已有账号

根据《互联网跟帖评论服务管理规定》互联网留言须实名认证,本平台将严格保护用户隐私。
  • 找回密码

确认修改密码

返回登录
