西安浐灞国际港住房和城乡建设局回复:收到网民反映“龙湖云璟小区周边垃圾成堆,配套幼儿园、酒店停工”的情况,我局高度重视,目前已搭建平台,组织开发商、业主沟通并签署了会议纪要,针对业主反映问题明确了整改措施和完成时间,启动整改工作,目前正在有序推进中。现就整改启动以来的开展情况说明如下:
一、问题核查处置情况
(一)关于“小区长期被建筑垃圾包围”。

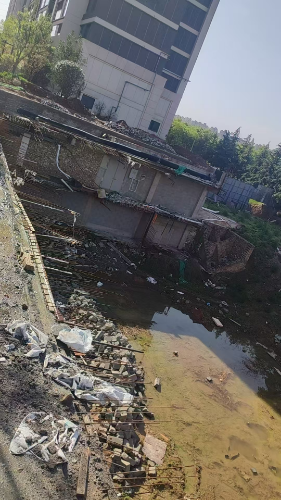

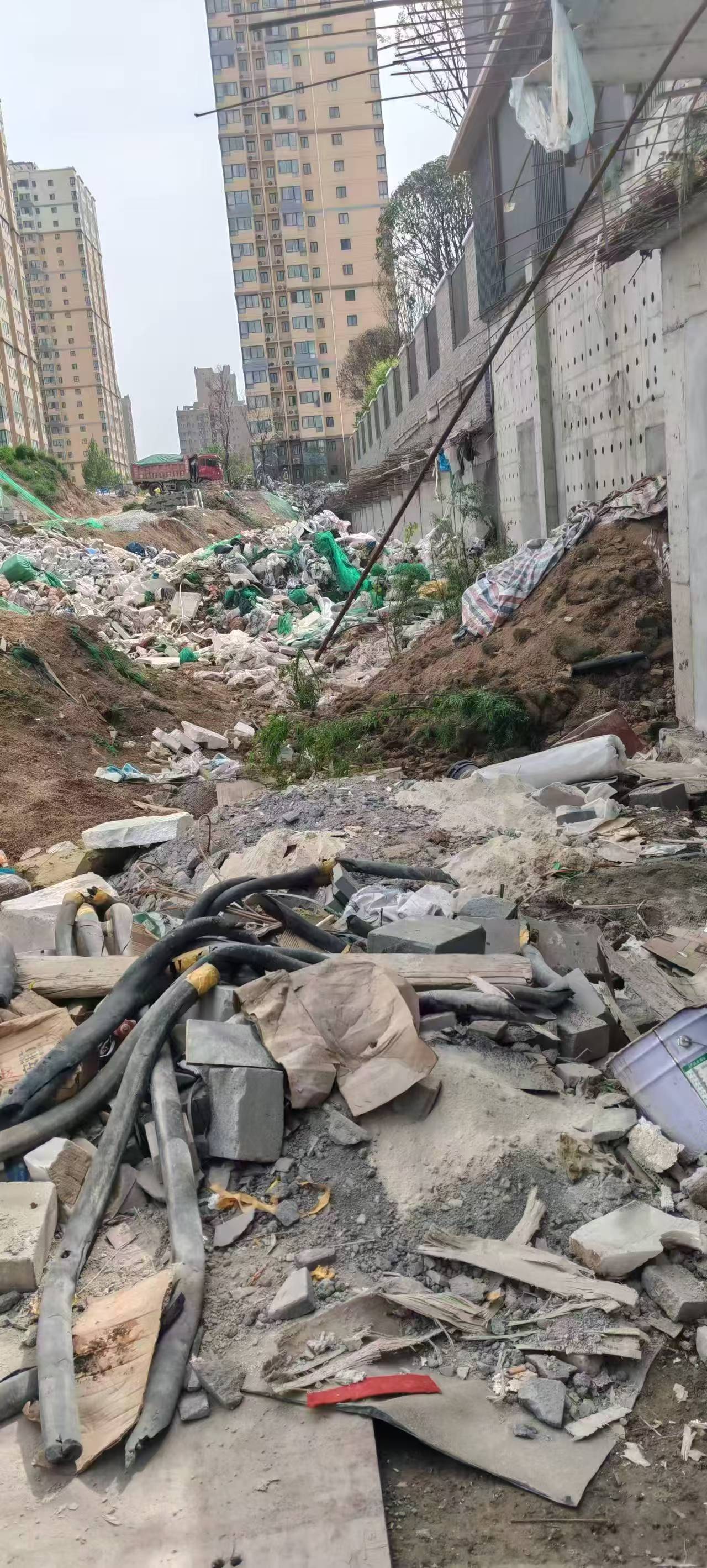

核查情况:因开发企业和小区居民擅自将建筑垃圾、施工遗留杂物等倾倒在小区外围规划待建绿地区域内,造成周边垃圾堆积。
处置情况:接到群众反映问题后,我局立即约谈地产开发单位,下达专项整改要求,督促企业全面开展周边环境整治工作,明确环境卫生管理职责,强化日常巡检,保障小区内外环境常态整洁。目前,现场垃圾已清理完成,绿化栽植作业正在推进。

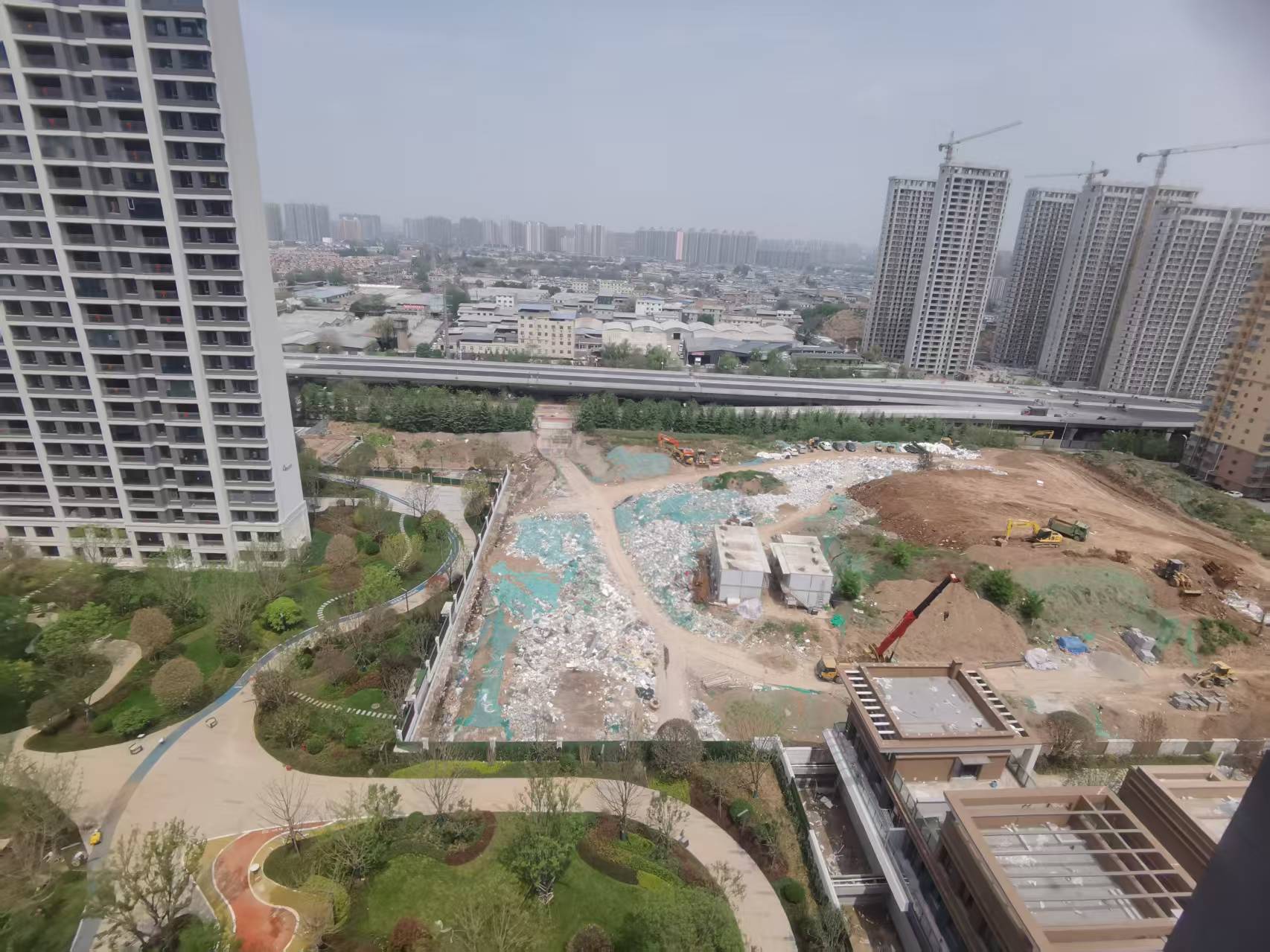

(二)关于“规划中的3号楼未建及深基坑隐患”。
核查情况:3号楼为项目自持租赁住房,因开发企业资金问题,仅完成基坑开挖,与已交付住宅围挡隔离,期间开发企业申请自持转销售协议变更,因其合同监管事项未落实,审查未通过。
处置情况:目前已更换加高3号楼隔离围挡,并在地库与3号楼之间砌墙进行物理隔离。我局已于5月27日向龙湖地产发函,督促开发企业加快推进自持转销售手续办理,尽快复工建设,区资规、住建等部门协助推进,预计7月底前获批土地手续后开工建设。
(三)关于“配套酒店和幼儿园的问题”。
核查情况:商业地块合同约定动工日期为2022年12月31日,竣工日期为2025年12月31日,截至目前未开发建设。2025年11月20日区自然资源规划局向西安龙德嘉盛置业发展有限公司发送《闲置土地调查通知书》。企业反馈受疫情、房地产形势下滑等影响,商业建设意愿不强,提出调整为住宅可兜底拿地。项目配套幼儿园已完成外立面施工及景观基础施工,因开发企业更换施工单位,影响施工进度。

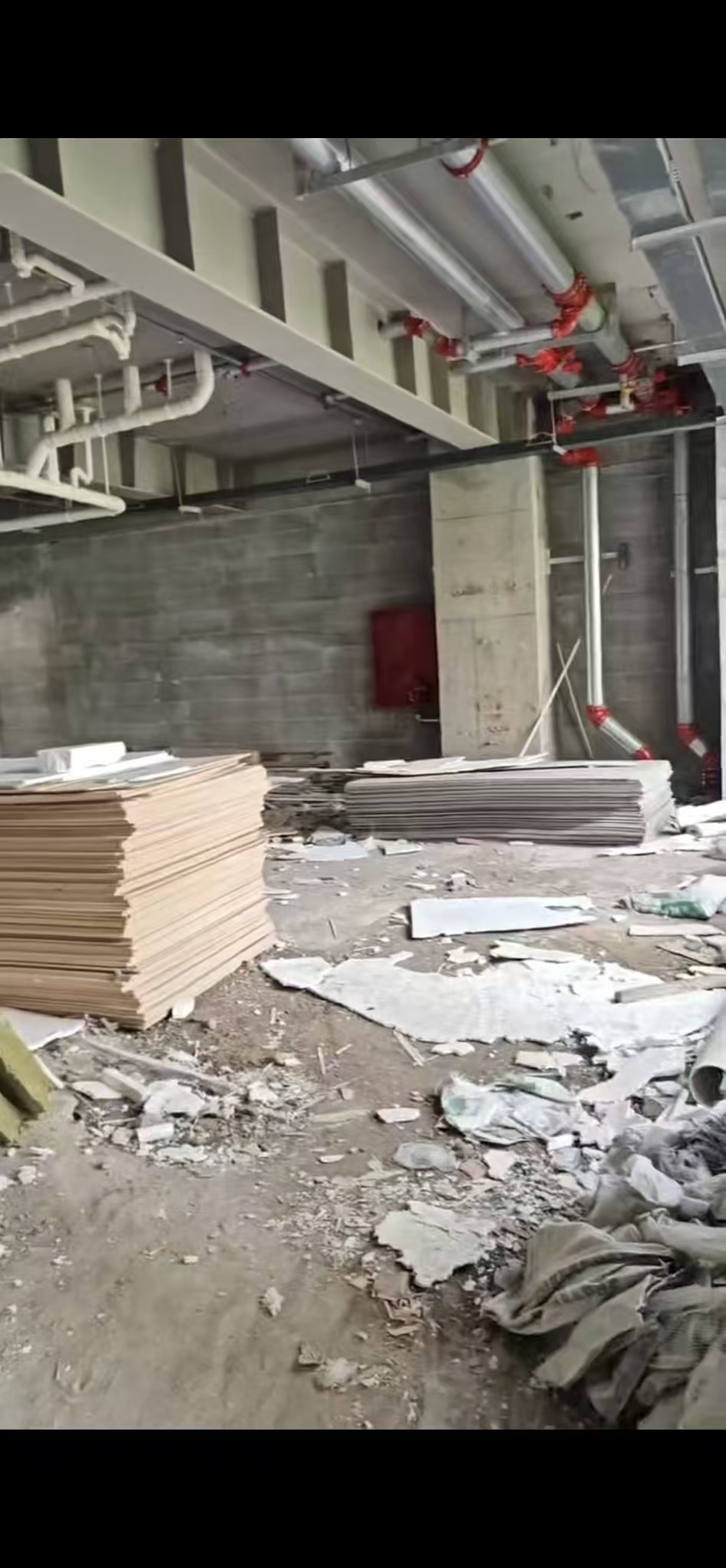

处置情况:2026年4月9日区资规局下发《闲置土地认定告知书》,下一步拟按照闲置用地处置办法等相关文件规定妥善处置。5月29日,管委会分管领导召开专项会,区资规部门进一步加强和企业沟通,协调推进盘活土地事宜。幼儿园施工方已更换,户内精装修工程正在稳步推进,根据5月12日与业主代表沟通协商达成的共识,计划于8月30日建成并移交。
二、下一步工作
下一步,我区将持续压实主体责任,实行问题清单化、节点化、闭环式管理,紧盯环境整治、道路建设、配套落地、地块盘活、园区提质等重点工作,严格对照时间节点督办落实。同时持续畅通民意沟通渠道,主动公开整改进度,积极化解项目遗留问题、补齐市政配套短板,切实保障业主合法权益,稳步提升片区居住品质与群众满意度。
