我是西安经开区草滩一路绿地海珀未泱(绿地之心) 业主,2023 年购房,合同约定2026年3月25日交房,如今项目已逾期,工地长期无人,施工电梯未开,近乎烂尾。
早在交房前,我们就发现施工进度严重滞后,多次向经开区住建局反映,希望提前介入防范延期。可工作人员反复推诿,称 “只管安全质量,延期不归我们管”“没到交房日期不用处理”,放任开发商拖延,直至逾期才被动回应。
根据西安市2022年《防范商品房延期交房增量问题工作措施的通知》,住建部门对楼盘负有全过程监管责任,对延期风险应及时处置。但该局从未落实一月一巡查,未采取约谈、暂停网签、管控资金等任何实质措施,仅口头敷衍。该项目为政府白名单、保交楼、重点资金监管项目,我们多次要求公开预售资金使用明细,均被以 “不公开” 拒绝,资金是否被挪用至今无明确说法。

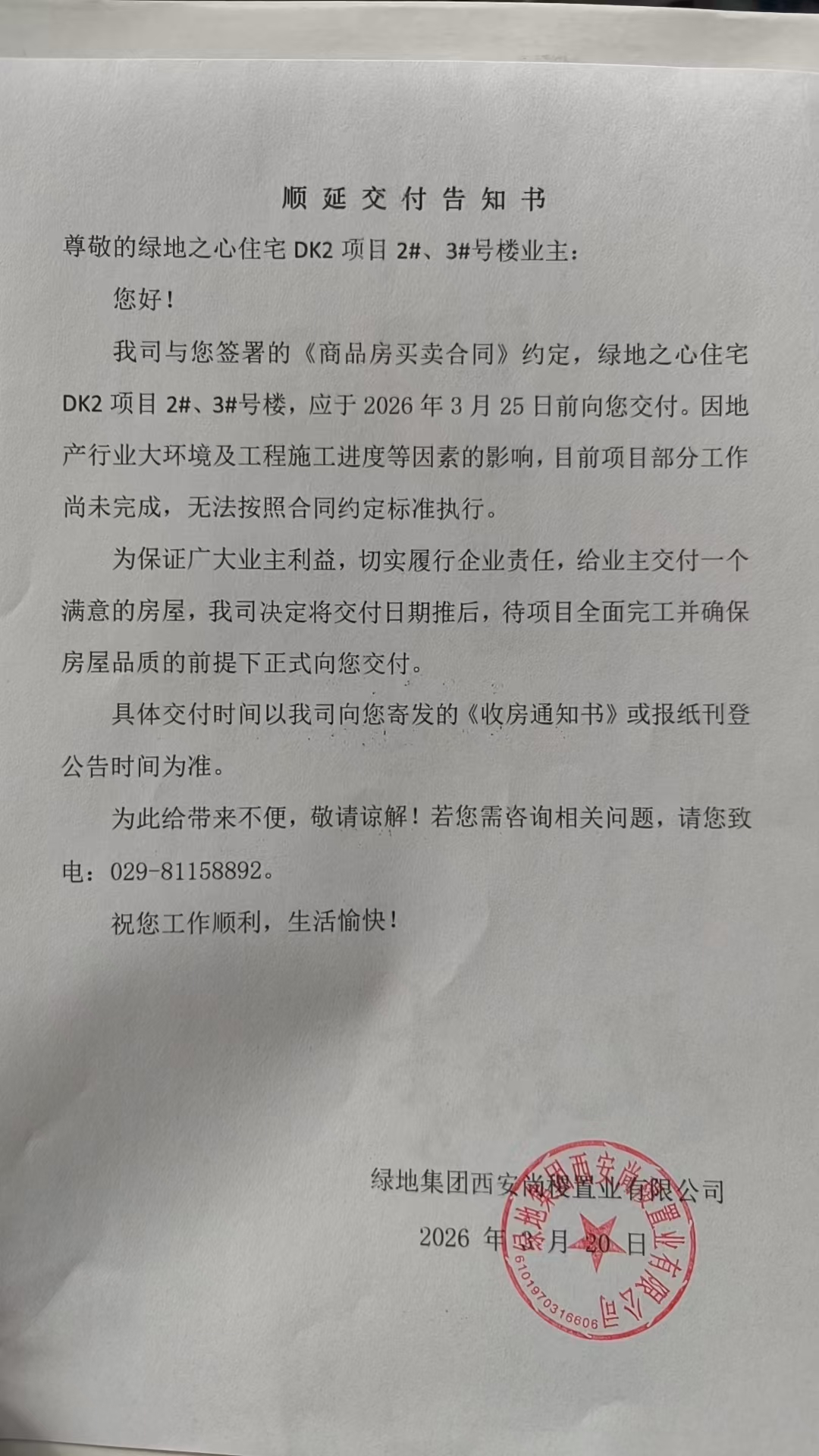

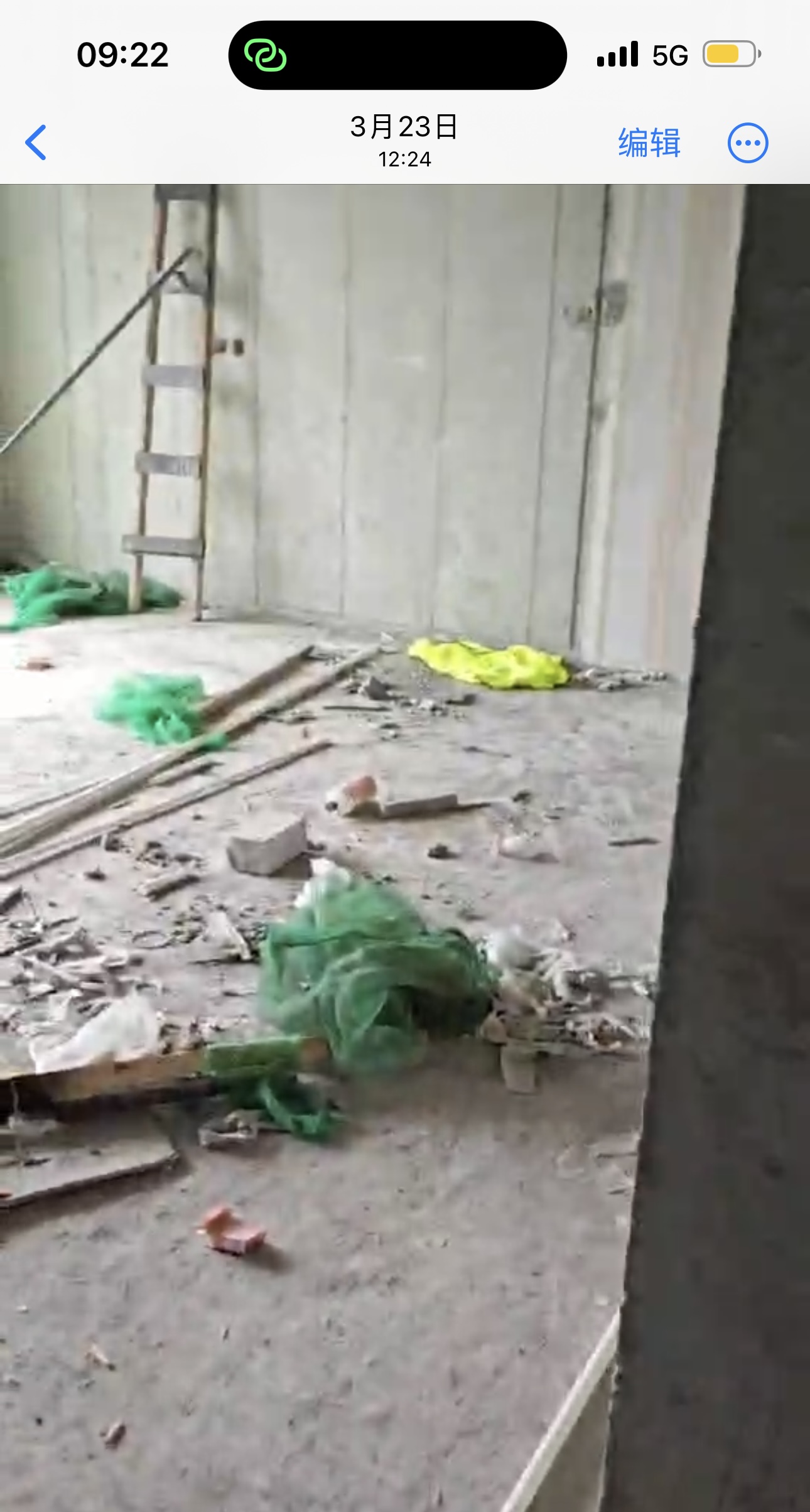

住建局在12345 回复中称项目3月31日全面复工,承诺5月底前完工,并公示详细施工计划。可现场大门紧闭,无工人、无作业、设备停运,所谓复工纯属虚假宣传,此前多次盖章的施工计划无一兑现。
开发商无正当理由单方面延期,不沟通、不赔偿、不复工,漠视购房合同与业主权益。我们耗尽积蓄买房,如今交房遥遥无期,维权处处碰壁。
恳请西部网民生热线介入监督:
对于经开区住建局不作为、敷衍塞责、监管不力问题进行核查;
督促住建部门立即责令开发商实质性复工;
明确精确到日的交房时间,按天公示施工内容与人员到岗情况;
公开项目预售资金监管明细,确保专款专用;
督促开发商按合同落实延期赔付,给出书面赔偿方案。
恳请媒体关注督办,保障普通购房者合法权益,推动项目早日竣工交付。
