咸阳融创玖园小区五号楼施工缓慢 能如期交付吗?

淅淅沥沥听雨声
2023-06-05 16:10
点击数:

咸阳融创玖园小区合同交付日子即将到期,施工完全脱节,施工缓慢。希望相关部门关注处理。

[此内容为网友反映问题,不得转载。]
[如需回复网友留言,请将调查结果加盖公章后传真至029—85257538,并将电子版回函发至2425048306@qq.com。联系电话:029-85258414。]
·
·
·
已受理 2023-06-05 16:12
已转交 2023-06-16 11:40
已反馈 2023-07-04 17:43
已反馈 2023-07-04 17:43
您的留言相关部门已办结反馈,感谢对西部网《民生热线》的支持!
已反馈

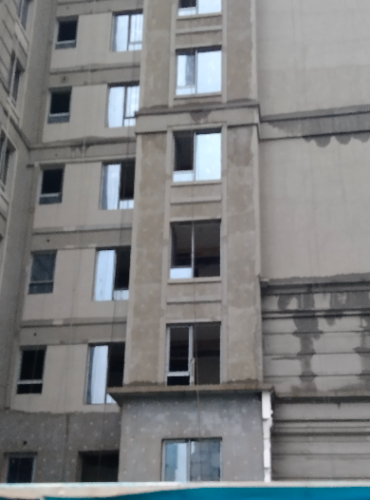

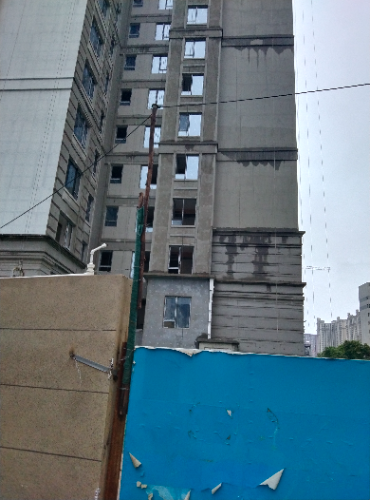

咸阳融创玖园五号楼施工慢 将于8月30日交付
咸阳市
2023-07-04 17:43

咸阳市秦都区住房和城乡建设局回复:经我单位调查核实,现将融创玖园项目房屋交付问题回复如下:

融创玖园项目位于秦都区人民西路与思源北路交叉口,由陕西金方圆实业开发有限公司于2018年12月21日开工建设。项目住宅规划总面积11.17万平方米,规划住宅楼6栋,1083套房屋。

该项目2018年11月取得房屋预售证,5#楼(264套)合同约定2023年6月30日完成建设并交付,前期受疫情冲击、市场下行等因素影响,项目有效施工时长不足,导致项目无法按期交付。经市区相关部门协调,该项目已被列为“保交楼”项目,项目开发商前期已申请专项借款,目前已正常施工,近期项目正在进行室内精装修作业。经对接开发商,按照目前施工计划,5#楼将于8月30日完成建设并交付。
